建功海南昌江核电,中联重科履带吊成功吊装4号机组钢衬里模块四

IT笔记 20230322

  • 核电建设
  • 履带起重机

3月17日8时08分,海南昌江核电4号机组核岛反应堆厂房内壳钢衬里模块四吊装就位,历时3时10分,整体吊装过程安全、可控,中联重科ZCC32000履带吊圆满执行任务,助力施工节点较专项计划提前25天完成,为实现年内双堆穹顶吊装奠定了坚实基础。

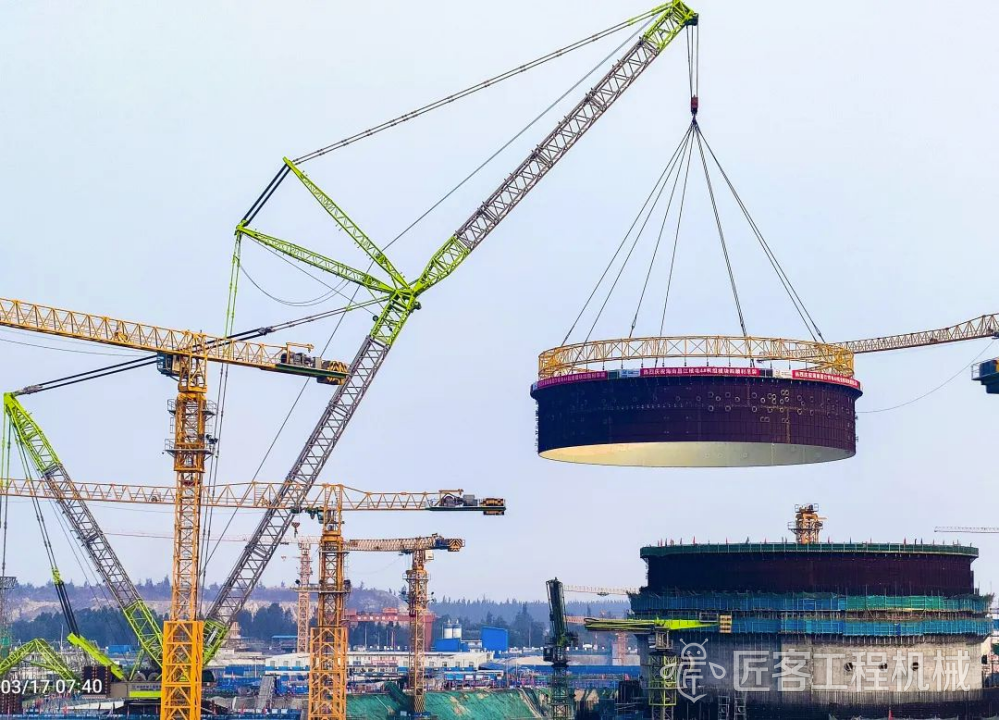

△中联重科履带起重机正在吊装(图片来自“中核机械工程有限公司”)

钢衬里是核电站反应堆厂房安全壳的主要组成部分,其吊装及安装是核电站建设中的重要里程碑。此次4号机组钢衬里模块四整体塑型为偏心圆桶,模块直径46.8米,整体高度近10米,吊装总重量约240吨,就位标高精度要求为24.935米。

由于模块四具备尺寸大、重量重、壁薄刚度小等特点,且起升高度高,就位精度和难度大,对吊装技术和设备性能要求极为苛刻。同时,施工现场有3#和4#两个核岛,存在场地紧凑、塔吊多、作业面密集等多重不利因素。吊装前,项目部采用模拟吊装、试吊装的方式进行反复验证,依据中联重科ZCC32000履带吊的性能参数,科学制定吊装技术方案。

此次吊装采用环形吊具,通过多点吊装和增加配重块的方式,确保模块起吊时重心与形心吻合。在现场,中联重科ZCC32000履带吊一气呵成地完成了起钩、变幅、回转、行走、落钩等动作,全程安全可控、精确到位,圆满完成任务。

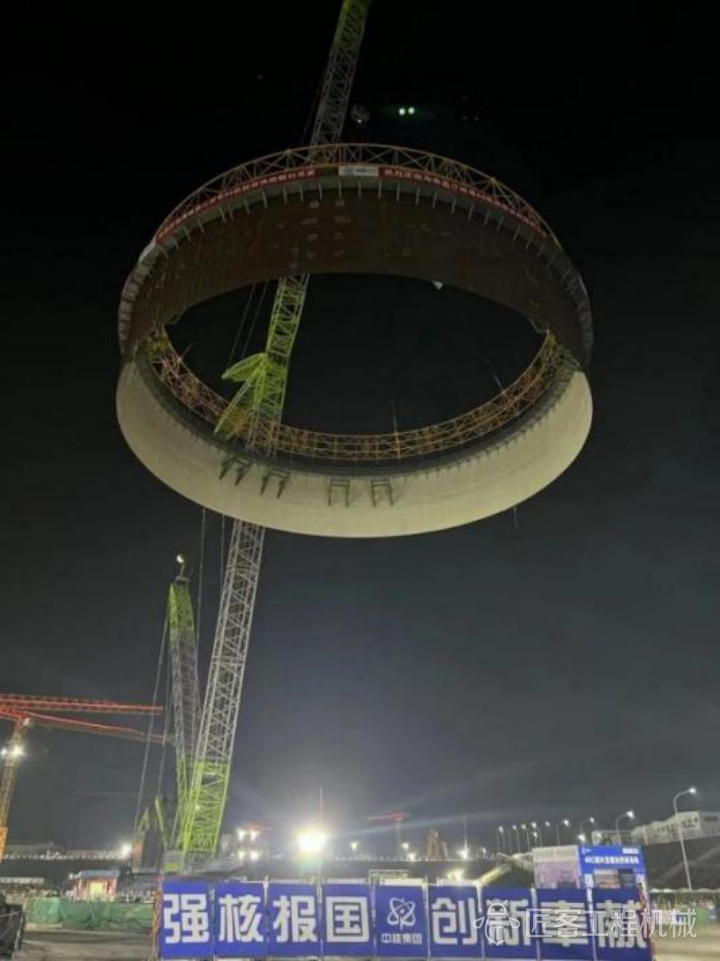

△中联重科2000吨履带起重机正在吊装(图片来自“海南核电”)

在海南昌江核电“服役”期间,中联重科ZCC32000履带吊不断刷新自己的“简历”,先后完成华龙一号钢衬里模块一模块二、3号机组钢衬里模块四的吊装等,华龙一号全球首个三层环段组合钢衬里模块——海南昌江核电4号机组核岛钢衬里模块三也由它成功吊装。一个个日暮晨昏中,极光绿陪伴核电站一步步成长,持续助力我国核电事业的蓬勃发展。

查看全文

点赞

IT笔记

作者最近更新

  • 生物传感器的规模生产
    IT笔记
    04-19 06:33
  • 我国研制出世界首个碳纳米管张量处理器芯片
    IT笔记
    2024-07-23
  • 欧盟对中国芯片的看法
    IT笔记
    2024-07-01

期刊订阅

相关推荐

  • 全球首堆“玲龙一号”在琼开工 中联重科高端装备助力“双龙”建设

    2021-07-26

  • 中联重科3200吨履带吊再建新功!助力“玲龙一号”项目全速冲刺

    2022-03-01

  • 震撼!三一4500吨“全球第一吊”双臂工况首秀

    2022-03-01

  • 助建土耳其首座核电站!中联重科超大吨位履带式起重机海外再亮剑

    2022-03-03

评论0条评论

×
私信给IT笔记

点击打开传感搜小程序 - 速览海量产品,精准对接供需

  • 收藏

  • 评论

  • 点赞

  • 分享

收藏文章×

已选择0个收藏夹

新建收藏夹
完成
创建收藏夹 ×
取消 保存

1.点击右上角

2.分享到“朋友圈”或“发送给好友”

×

微信扫一扫,分享到朋友圈

推荐使用浏览器内置分享功能

×

关注微信订阅号

关注微信订阅号,了解更多传感器动态

  • #{faceHtml}

    #{user_name}#{created_at}

    #{content}

    展开

    #{like_count} #{dislike_count} 查看评论 回复

    共#{comment_count}条评论

    加载更多

  • #{ahtml}#{created_at}

    #{content}

    展开

    #{like_count} #{dislike_count} #{reback} 回复

  • #{ahtml}#{created_at}

    #{content}

    展开

    #{like_count} #{dislike_count} 回复

  • 关闭
      广告
